โครงการบำบัดน้ำเสียรวมระยะที่ 1 (ดินแดง) เป็นโครงการออกแบบรวมก่อสร้างระบบท่อ
รวบรวมน้ำเสียและระบบบำบัดน้ำเสีย โดยมี พื้นที่รับน้ำเสียทั้งสิ้น 37 ตารางกิโลเมตร ครอบคลุมพื้นที่ปกครองรวม 8 เขต ประกอบด้วย เขตสัมพันธ์วงค์ เขตป้อมปราบศัตรูพ่าย
เขตพระนคร เขตดุสิต เขตราชเทวี เขตปทุมวัน เขตพญาไท และเขตห้วยขวาง มีประชากรที่
จะได้รับประโยชน์จากโครงการประมาณ 1,080,000 คน ระบบท่อรวบรวมน้ำเสียเป็นระบบ
ท่อดักน้ำเสีย (Interceptor Sewer) มีความยาวประมาณ 50 กิโลเมตร โดยมีขนาดของ
ท่อตั้งแต่ Æ 0.60-3.2 เมตร ส่วนระบบบำบัดน้ำเสียเป็นระบบตะกอนเร่งที่สามารถกำจัด
ธาตุอาหาร (ไนโตรเจนและฟอสฟอรัส) (Acitivated Sludge Process with Nutrient
Removal) มีความสามารถในการบำบัดน้ำเสีย 350,000 ลูกบาศก์เมตรต่อวัน

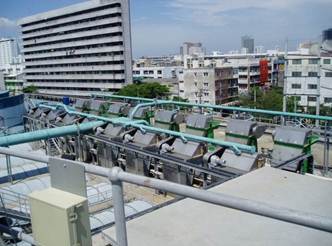

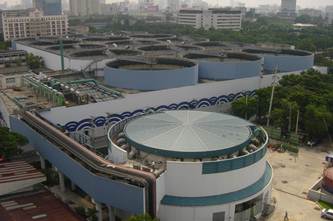

โดยโรงบำบัดน้ำเสียตั้งอยู่บริเวณข้างศาลาว่าการกทม. 2 บนพื้นที่ 17 ไร่น้ำที่ผ่านกระบวน
การบำบัดแล้ว จะถูกปล่อยลงสู่บึงมักกะสันก่อนจะทิ้งลงระบบคลองลงสู่แม่น้ำเจ้าพระยาต่อไป
ขอบเขตงานบริหาร ควบคุมงาน งานออกแบบรวมก่อสร้าง ท่อรวบรวมน้ำเสีย บ่อพัก
MH, IPC ส่วนที่เหลือของโครงการบำบัดน้ำเสียรวมระยะที่ 1 (ส่วนที่ 4) ประกอบด้วย
1. การอนุมัติรับรองให้ความเห็นชอบการออกแบบก่อสร้าง(ถ้ามี) ของการดำเนินงานโครงการ
- ที่ปรึกษาจะตรวจสอบแบบพิมพ์ก่อสร้าง รายงานข้อเสนอที่ ผู้รับจ้างจัดส่งมาให้ตลอดเวลาของการดำเนินงานก่อสร้างตามสัญญา
- ที่ปรึกษาจะต้องตรวจสอบและอนุมัติรับรองให้ความเห็นชอบแผนการดำเนินงานของ
ผู้รับจ้างที่จัดส่งให้ที่ปรึกษาตลอดระยะเวลาการดำเนินงานก่อสร้างตามสัญญา
2. การบริหาร ตรวจสอบความเรียบร้อยของการออกแบบรวม ก่อสร้างท่อรวบรวมน้ำเสียฯ
และระบบบำบัดน้ำเสีย เป็นเวลา 6เดือน
ให้คำปรึกษาแนะนำแก่ผู้รับจ้างตามที่เห็นสมควรและเห็นว่าเป็นประโยชน์ต่อผลสำเร็จของการ
ดำเนินงานก่อสร้างโครงการตามสัญญา
- มีมาตรการติดตาม ตรวจสอบความก้าวหน้าการดำเนินงานก่อสร้างของผู้รับจ้าง และจัดเตรียมหลักฐานการจ่ายเงินฉบับกลางและฉบับสมบูรณ์ เพื่อที่จะจัดส่ง
ให้ผู้ว่าจ้างอนุมัติ
- ให้คำปรึกษา แนะนำแก่ผู้รับจ้างในเรื่องที่เป็นประโยชน์เกี่ยวกับการตรวจสอบ
และการทดสอบวัสดุเครื่องจักรโรงงาน และอุปกรณ์ต่างๆ ที่เกี่ยวกับโรงบำบัด
น้ำเสียและ การดำเนินงานโครงการ
- จัดเก็บเอกสารหลักฐานเกี่ยวกับความก้าวหน้าของการดำเนินงาน โครงการ และจัดทำคู่มือการเดินระบบและบำรุงรักษาให้กับผู้ว่าจ้าง
- ช่วยขจัดและไกล่เกลี่ยปัยหาข้อพิพาทที่เกิดขึ้นระหว่างผู้ว่าจ้างกับผู้รับจ้าง
- การประชุมร่วมกันในเรื่องการดำเนินงานโครงการระหว่างผู้รับจ้าง ผู้ว่าจ้าง และที่ปรึกษา
3. การบริหาร ควบคุมงานเดินระบบและบำรุงรักษา ในช่วงเวลา 12 เดือน (1 ปี) |
